建设项目竣工环境保护 验收监测报告 公示(三)
[2017/12/22]

6.2 三级风险防控体系

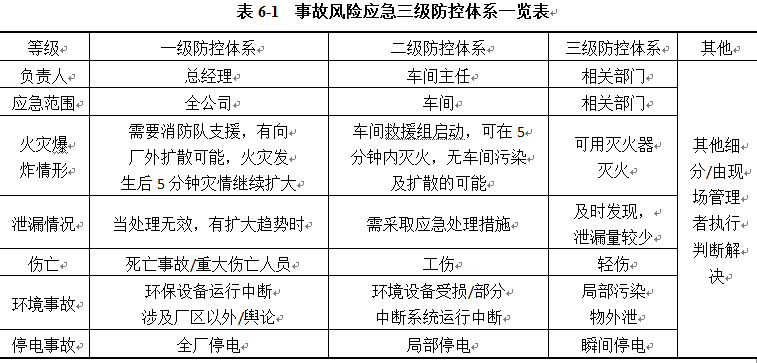

       本项目根据可能发生的事故具体情形分为三级防控体系,详细分类见表6-1。




       本项目依据鲁环发【2009】80号文《关于构建全省环境安全防控体系的实施意见》要求,对新、改、扩建项目的环境风险源识别、环境风险预测、选址及敏感目标、防范措施等如实做出评价,提出科学可行的预警监测措施、应急处置措施和应急预案。
为防止此环节发生风险事故对周围环境及受纳水体产生影响,其环境风险应设立三级应急防控体系。
       一级防控措施:将污染物控制在装置区、原料储存区;二级防控将污染物控制在事故水池;三级防控将污染物控制在污水处理站,确保生产非正常状况下不发生污染事故。
       评价项目的环境风险应急措施表现为如下几个方面:
       一级防控措施
       各生产装置界区增设环形沟,并设置清污切换系统;
       原料储存区界区设置各自的防火堤,并将地面改造为铺设不发火型地坪。
       二级防控措施
       为控制事故时围堰损坏造成的物料泄漏,可能对地表水体造成的污染,在储存区设置围堰。
       三级防控措施
        将对厂区污水及雨水总排口设置切断措施,防止事故情况下物料经雨水及污水管线进入地表水体。
6.3规范危险废弃物暂存场所防范措施检查
建设单位建设了危险固废储存间,地面采取严格的防腐、防渗措施。
6.4 各类设施防渗、防腐核查
        为了有效的防治厂区周边地下水环境污染,厂区内地表已进行了硬化和必要的防渗处理,下面就本项目可能的渗漏产污环节及其防渗措施分别列述如下:
        1、可能的渗漏产污环节
        (1)反应装置区域有机物的外渗,污染地下水。
        (2)厂区内管道、阀门以及厂污水处理站管道不严密,致使污水外渗。
        (3)废水收集管网设计不当,废水无法妥善收集,污染地下水。
        (4)厂区内的雨水混入工业废水,污染地下水。
        2、防渗漏处理措施
        本项目为防止厂区污水对地下水的可能污染,借鉴有关企业的成功经验,采取了如下的具体防治措施:
        (1)厂污水处理站防渗处理措施
        严格按照建筑防渗设计规范,通过在混凝土中掺加适量防水剂,形成抗渗标号不低于40的防水混凝土,并按照水压计算,设计厚度不低于150mm厚的钢筋混凝土结构。厂污水处理站处理构筑物的内壁涂防水涂料。严格按照施工规范施工,保证施工质量,确保了废水无渗漏。
        (2)管道、阀门防渗措施
        对于地上管道、阀门严格质量管理,如发现问题,应及时解决。对工艺要求必须地下走管的管道、阀门设专用混凝土防渗管沟,防水混凝土抗渗标号不低于40,防渗管沟厚度不低于100mm,管沟内壁涂防水涂料,管沟上设活动观察顶盖,以便出现渗漏问题及时观察、解决。管沟与污水集水井相连,并设计了不低于5‰的排水坡度,便于废水排至集水井,然后由污水处理站统一处理。
        (3)废水收集管网防渗措施
        在防渗漏区,废水收集管网的设计是关键,设计了不低于5‰的排水坡度,使雨水与地坪冲洗水在集水井汇集。
        (4) 地上储罐和反应装置区域地面的防渗措施

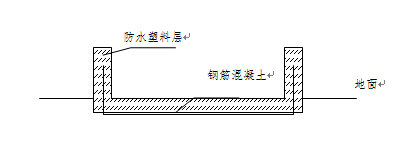

        对地上储罐及反应装置区域地坪采取上下两层厚300mm钢筋混凝土,中间内衬2~3mm边缘上翻的防水塑料层结构。具体结构见下图。




            图9-1-2 地上储罐区防渗结构示意图


        3、地下水防腐防渗施工管理
        (1)为解决渗漏问题,山东显元化工科技有限公司结合实际现场情况选用水泥土搅拌压实防渗措施,即利用常规标号水泥与天然土壤进行拌和,然后利用压路机进行碾压,在地表形成一层不透水盖层,达到地基防渗之功效。施工程序:水泥土混合比例量为3:7,将长期地表天然土壤搅拌均匀,然后分层利用压路机碾压或夯实。水泥土结构致密,其渗透系数可小于1×10-9~1×10-11cm/s(《地基处理手册》第二版,防渗效果甚佳,再加上其他防渗措施,整个长期各部分防渗系数均能达到)1×10-11cm/s。
        (2)水泥土施工过程中特别加强含水量、施工缝、密实度的质量控制,在回填时注意按规范施工、配比,错层设置,加强养护管理,及时取样检验保证了压路机碾压或夯实密实度。
        (3)混凝土地面在施工过程中加强质量控制管理,确保了混凝土的抗渗性能,抗侵蚀性能。
        (4)铺砌花岗岩先保证了料石表面清洁,铺砌时注意料石缝隙树脂泥的饱满,每一步工序均严格按规范、设计施工,同时加强中间的检查验收,确保施工质量。
        在装置投产后,加强现场巡查,特别是卫生清理、下雨地面水量较大时,重点检查有无渗漏情况(如地面有气泡现象)。若发现问题,及时分析原因,找到泄漏点制定整改措施,尽快修补,确保防腐防渗层的完整性。
        4、区域地下水污染防治措施
        为最大限度减少厂区减少对区域地下水的影响,本次评价提出以下几点建议:
        (1)污水处理工艺应采取先进技术,加强管理,污水输送使用管道输送,避免无防渗措施的明渠输送;
        (2)工业固体废物、生活垃圾等分类收集,及时清运;临时堆积点或转运站设置专用建(构)筑物,配备清洗和消毒器械,加设冲洗水排放防渗管道,杜绝各类固体废物浸出液下渗;
        (3)输送管道的防渗工程比较可靠,一般不会发生渗漏现象,但也可能由于防渗层破裂、管道破裂,造成事故性渗透,因此,在加强防渗层本身的设计与建设外,应考虑对异常情况下所造成的渗透问题进行设计、安装监测控制措施,这样能够及时发现渗漏问题,并采取一定的补救措施;
        (4)埋地铺设的管道、阀门设专用防渗管沟,管沟上设活动观察顶盖,以便出现渗透问题及时观察、解决,管沟与污水集水井相连,并设计合理的排水坡度,便于废水排至集水井,然后由污水处理站统一处理;
        (5)厂区需采用雨污分流,初期雨水应收集处理达标后排放,以减轻对地下水的影响;
        (6)加强水资源管理,严禁私自打井和开采地下水,区内各生产生活单元使用节水器具,充分体现“节水”的原则。
        企业在做好上述工作的基础上可以有效避免运营期对地下水的影响。
